近日,西班牙生态转型与人口挑战部(MITECO)近日公布了2021–2027年欧盟区域发展基金(ERDF / FEDER)储能项目的最终遴选结果。
在收到多达1750份申请后,官方将预算从最初的7亿欧元上调至8.183亿欧元,最终126个项目获批立项。这也意味着,西班牙的储能建设正式从“政策预期”进入“项目兑现”阶段。

▍根据MITECO公布的最终文件:
项目执行周期最晚到2029年12月31日,单个项目从获批到完工不得超过36个月。
值得注意的是,本次计划允许最高100%预付款,这在欧洲公共资金机制中极为罕见,这一举措清晰地表明政府希望通过现金流前置,加速储能落地与并网进程。

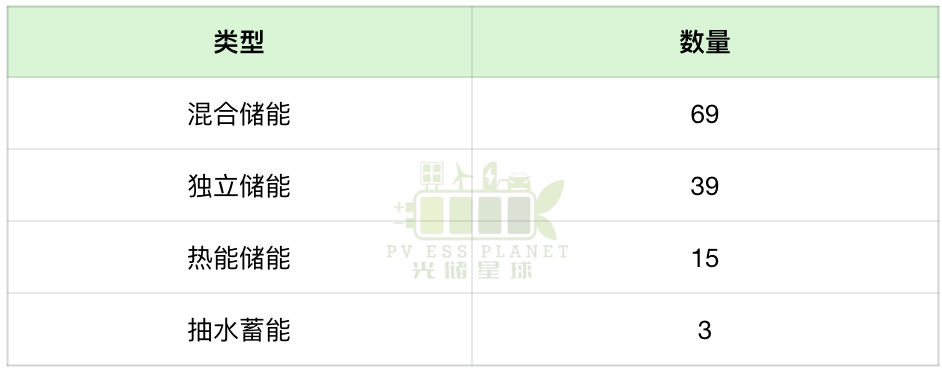

从获批项目结构来看,混合储能(Hybrid Storage)成为主导类型:

▍在混合储能项目中:
可以看出,储能正从可再生能源项目的“配套模块”转向“系统核心要素”,储能与可再生发电的耦合设计,已成为项目规划与投资决策的主流逻辑。

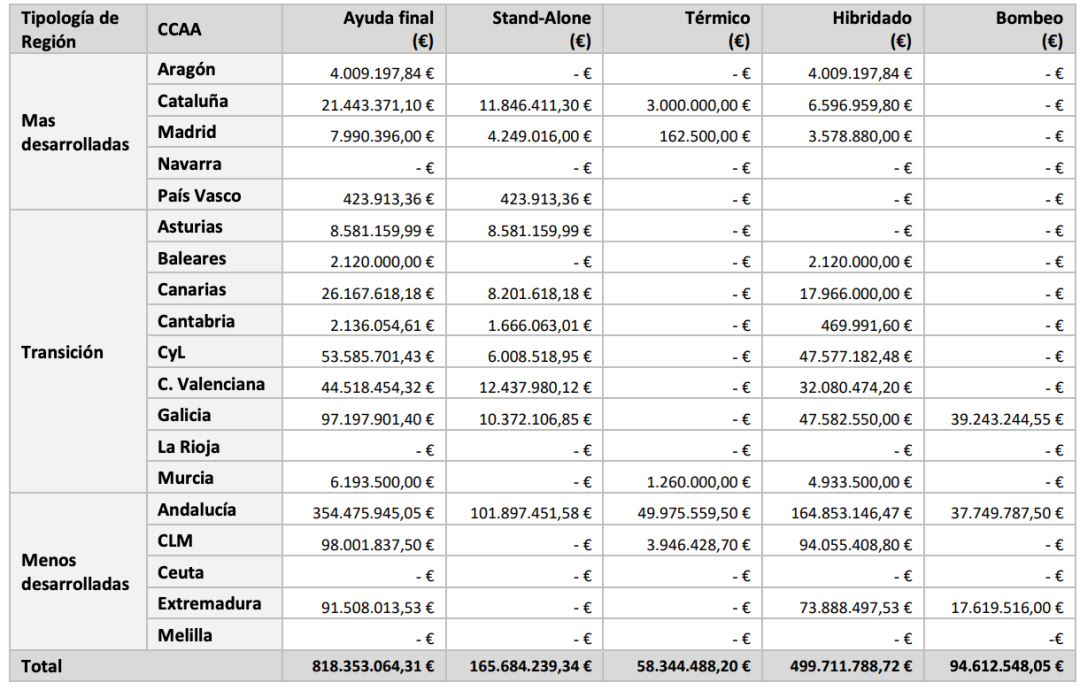

按照ERDF资金逻辑,本轮资金主要投向经济结构转型较快、可再生资源富集的地区:
这些地区既是可再生能源开发的前沿,也是电网灵活性与系统调度面临最大压力的区域。

从预算上调、混合储能占比高、允许全额预付款这三个信号来看,本轮PINALM-FEDER计划不再是传统意义上的“补贴项目”,而是一次以系统灵活性与能源结构重构为目标的结构性投资。
