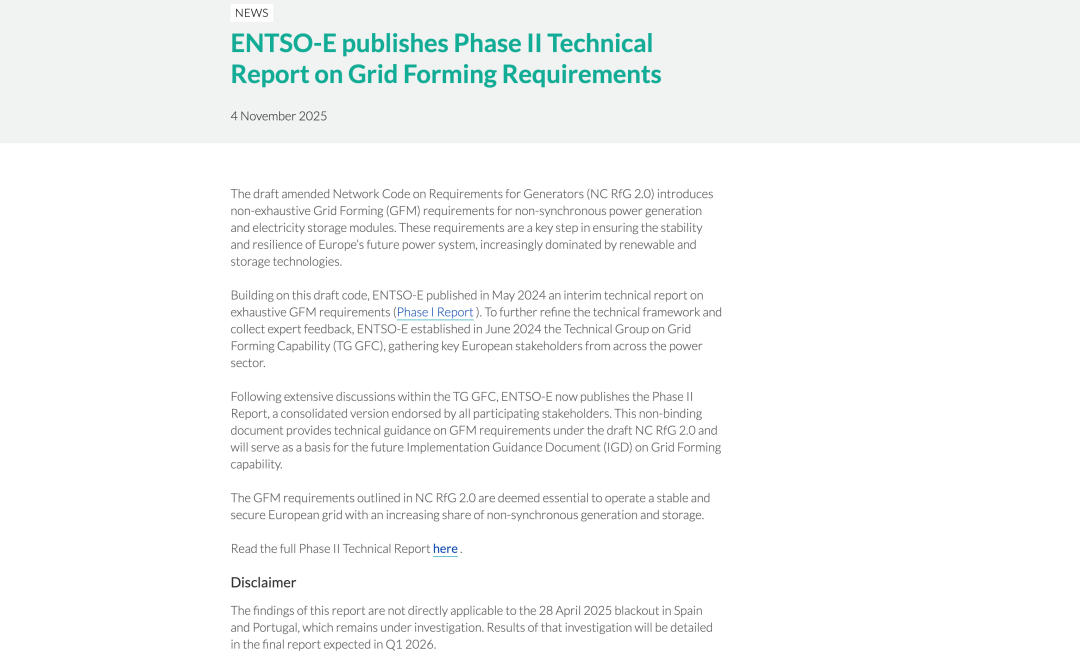

光储星球获悉,根据欧洲输电系统运营商网络(ENTSO‑E)最新发布的 Phase II技术报告:未来所有新建或重大改造的1MW以上储能系统与可再生能源装置,将被要求具备构网功能。

储能系统不再只是被动并网,而是要像同步发电机一样主动参与电网电压和频率的调节,为电网稳定性提供支撑。Phase II报告为未来NC RfG 2.0草案的落地提供了详细的技术指导。

欧盟新规:1MW以上储能将必须具备构网能力

构网储能的关键技术指标

根据Phase II报告,构网储能系统需满足以下核心指标:

▍电压与频率控制能力

系统必须在电网频率或相位波动时保持电压稳定,能瞬时提供无功电流,并在无外部参考下保持同步。

▍快速响应与阻尼要求

  • 电流响应时间:<10 毫秒
  • 功率振荡阻尼率:≥5%

▍合成惯量支持

系统需要提供毫秒级合成惯量(Synthetic Inertia),相当于虚拟同步机的惯量常数,用于支撑频率波动。

▍扰动承受能力  系统需通过电压跌落、阶跃变化及相角突变测试,确保在电网扰动下仍能稳定运行。

实施时间

根据DSO Entity文件,NC RfG 2.0预计将在2026年最终敲定。在欧盟各国生效后,成员国可根据本地电网情况设定过渡期,通常为三年左右。

因此,大部分储能项目预计在2028‑2029年开始全面执行构网能力要求。对于开发商而言,现在正是提前规划和升级储能控制系统、构网型PCS和测试方案的关键时期。
